輝達北士科文林變電所方案 台電、北市府共識採折衷版本
發布時間:
更新時間:
輝達落腳台北市,北士科用電再成選戰攻防,遲遲沒拍板供應北士科用電的文林變電所方案,昨(27)日台電跟北市府達成共識,採取變壓器在地下、控制設備在地上的折衷版本。民進黨台北市長參選人沈伯洋今(28)日也到場會勘變電所預定地,被藍營議員批評割稻尾,沈伯洋強調,能穩定供電大家都是開心的。台北市長蔣萬安則回應,民眾期待做實事,北市府和台電都從善如流,並喊話中央提供多元、安全且穩定的電力組合。

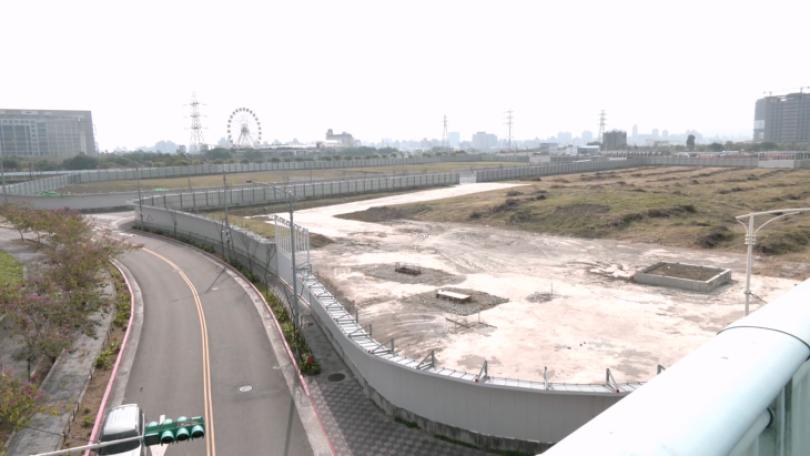

台電跟台北市府人員28日到文林變電所預定地進行現勘,輝達北士科總部預計2030年落成,輝達執行長黃仁勳27日就向北市府喊話需要更多電,原先遲遲沒拍板供應北士科用電的文林變電所方案,台電隨後就跟北市府達成共識,採取部分地下化的折衷版本。
台電董事長曾文生說,「變壓器放在最底下,事實上不會、比較不會影響到安全,因為控制設備在上面,比較不會影響安全,另外一個最重要的是工時。」
原先北市府希望變電所採地下型,工期需要9年,台電則考量旁邊就是基隆河,地下型可能有淹水風險,想蓋地上型,且只需要5年,而最終折衷方案的工期大約6到7年,臨時變電所也會同步興建,工期預計20個月。民進黨台北市長參選人沈伯洋也有到場現勘,被國民黨北市議員張斯綱批評是割稻尾。
民進黨台北市長參選人沈伯洋指出,「不希望這個變成是一個政治題,變電所的這個事情,能夠在這邊安定下來,所以這個穩定供電這件事情解決了,我相信大家應該都是開心的。」
台北市長蔣萬安回應,「黃仁勳昨日也表達非常明確,台灣需要更多的電力,我也希望中央政府能夠給予,包括多元、安全、穩定的電力組合。」
由於在地的民進黨立委吳思瑤表示,自己跟沈伯洋曾數度幫忙協調變電所事宜,還批評蔣萬安讓文林變電所延宕一年,不過蔣萬安在市議會回應游淑慧質詢時,回應北市府是在去(2025)年6月就跟台電密集溝通修正版本,直到27日與台電達成共識,強調做實事、解決問題才最重要。
