24H直播

談中火燃煤機組拆除時程 龔明鑫:2034年達成完全無煤

行政院長卓榮泰11日赴立法院備詢時表示,會要求台電在2034年前完成中火拆除計畫,並提前已規劃的既有時程。經濟部長龔明鑫則指出,2034年將達成完全無煤的目標。
發布時間: 更新時間:
行政院長卓榮泰今(11)日赴立法院備詢時表示,會要求台電在2034年前完成中火拆除計畫,並提前已規劃的既有時程。經濟部長龔明鑫則指出,2034年將達成完全無煤的目標,中火將等2部燃氣機組完工後,現有的燃煤機組才會除役並拆除,天然氣接收站也正規劃環評送件。

行政院長卓榮泰11日率部會首長赴立法院備詢,回應立委關切台中火力發電廠拆除進度時表示,會要求台電不拖延至2034年,並將既有規劃拆除時程提前。經濟部長龔明鑫則補充,2034年將達成完全無煤的目標,相關程序會再規劃。

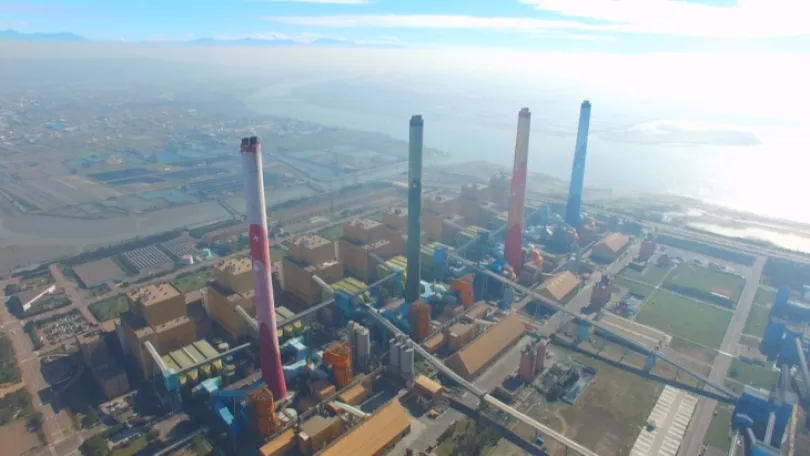

立委顏寬恆質詢時表示,台中火力發電廠為全國最大、全球第4大燃煤電廠,共有5支煙囪、10部燃煤機組,總裝置容量共550萬瓩;依經濟部原定規劃,會在2025、2026年動工拆除2部燃煤機組,但目前尚未動工,也無提出完整拆除計畫。

卓榮泰對此回應,新的燃氣機組已在加緊建設,當第1部燃氣機組蓋好後,就會拆除中火1、2號燃煤機組。龔明鑫則說,將先興建2部燃氣機組,完工後,燃煤機組才會除役並拆除。

至於中火天然氣儲氣槽增設進度如何,龔明鑫指出,台中港天然氣接收站正規劃環評送件,他也強調天然氣儲氣槽的安全性,除了至今從未發生意外,地點也會蓋在遠離居民的地方,並嚴加防範事故發生。顏寬恆則喊話,稱台中港周邊居民仍感到憂心,呼籲政府一定要評估風險,並和當地居民溝通。

經濟部能源署日前指出,台灣目前共有高雄永安、台中2座天然氣接收站。為滿足用氣需求,同時減少燃煤碳排、推進能源轉型,未來將增設4座接收站,分別為基隆協和、桃園第三、台中港及高雄洲際接受站


您的參與,
讓公共服務更完整!
閱讀、按讚,就能客製您的專屬推薦新聞
本網站使用 Cookie 技術提升體驗,詳見服務條款。繼續瀏覽即代表同意上述規範。
